为配合广安奥体中心、广安理工学院(暂定名)等重点区域城市规划建设,解决现有电力线路与城市发展的空间矛盾,近日,110kV山奎线理工学院段迁改工程正式启动。该工程通过技术升级与线路改造,不仅将优化城市空间布局,更将显著提升区域电力供应的安全性与稳定性。

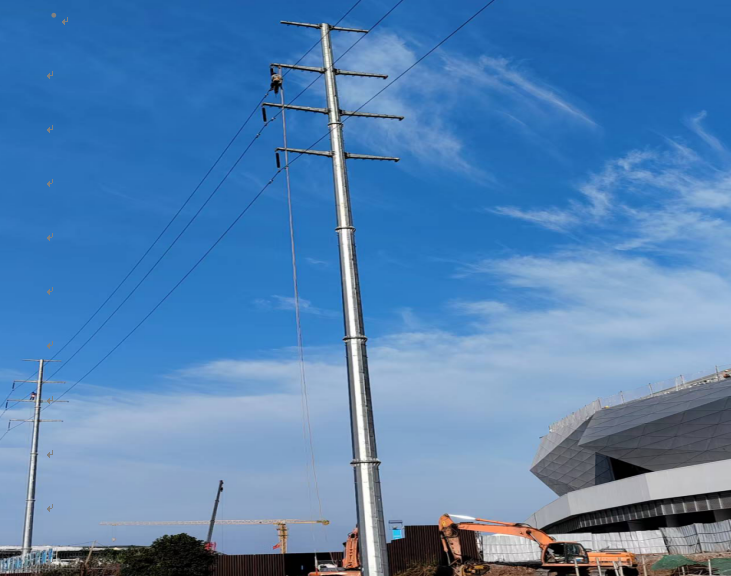

据悉,本次迁改工程涉及拆除山奎线N7-81#号杆线,新建1基终端塔,并采用ZA-YJLW03-Z-64/110 1×500型电力电缆,通过地下管廊连通新建终端塔与N6杆,电缆总长度达2.15公里,全面保障了电力稳定供应。
在技术应用上,110kV高压电缆中间接头采用整体预制型结构,并加装防火防爆盒,大幅简化安装流程、缩短工期,同时保障运行安全;110kV户外终端头选用油浸式复合套管电缆终端头,兼顾施工便捷性与后期维护可靠性,为线路长期稳定运行筑牢防线。
“此次迁改工程是城市规划与电力建设协同发展的重要实践。”四川爱众能源工程有限公司现场项目负责人表示,工程完工后,将彻底消除现有杆线与城市规划的冲突,使电力设施更好地融入奥体中心、理工学院等区域的市容市貌。同时,地下电缆输电模式将有效提升电力输送的安全性与稳定性,尤其在夏季用电高峰期间,为区域居民和即将投入使用的奥体中心、理工学院的用电提供坚实保障。
目前,该工程已进入施工阶段,施工人员抢抓工期,110kV山奎线理工学院段迁改工程全面竣工后。届时,焕然一新的电力线路将为城市高质量发展注入强劲动能。(王婷)
